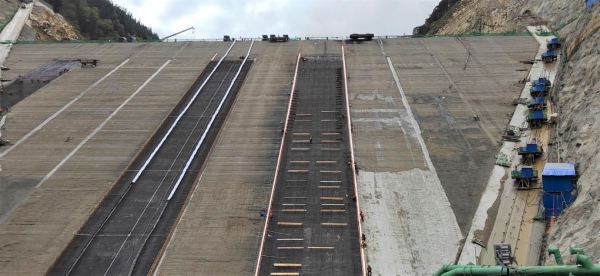

近日,隨著17#面板最后一車混凝土澆筑振搗結束,巴拉水電大壩一期面板混凝土澆筑順利完成,按期實現巴拉水電站工程建設的重大節點目標,為巴拉水電站2024年12月底實現發電目標奠定了堅實的基礎。
巴拉水電站大壩一期面板混凝土設計頂高程2850米,于2023年6月6日大壩填筑至高程2853.5米,2023年9月8日大壩上游側填筑至高程2865米(一期面板施工平臺高程)。至2023年10月6日,大壩填筑沉降期達到4個月,一期面板頂部壩體沉降速率介于-0.40毫米~4.0毫米/月,沉降期及沉降速率滿足設計和規范要求。結合大壩面板施工質量要求及巴拉水電站工程總體部署,經研究論證2023年10月份是巴拉水電站一期面板施工的最優時段,報建設單位上級公司批準后,于2023年10月10日開始進行一期面板混凝土澆筑。

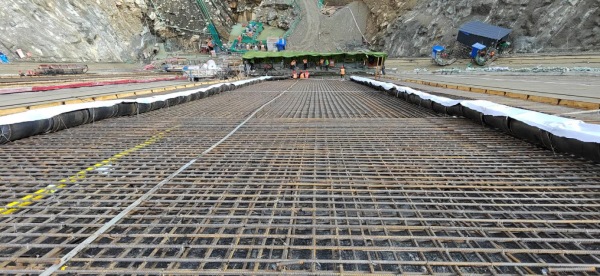

一期面板混凝土共計12塊,澆筑高程區間2785.9~2850米,設計混凝土總方量7839立方米,澆筑歷時1個月。施工時段內,環境溫度介于零下5℃~17℃,晝夜溫差大且混凝土內部最大溫升47℃,經研究確定采用表面覆蓋料薄膜+土工布+電熱毯+保溫被的保溫措施,混凝土內外溫差始終控制在20℃以內,滿足面板混凝土溫度控制要求。
巴拉水電站位于四川省阿壩藏族羌族自治州馬爾康市境內腳木足河上,系大渡河干流水電規劃“3庫28級”自上而下的第2級水電站,電站總裝機容量746兆瓦(含生態機組26兆瓦);電站正常蓄水位高程2920米,為面板堆石壩,大壩頂高程2925米,最大壩高140米。
