4月5日18時,三峽北線船閘2024年計劃性停航檢修圓滿結束,提前14小時恢復通航。隨著六閘首人字門徐徐開啟,貨輪依次駛?cè)腴l室,三峽船閘又恢復了往日的繁忙景象。
為恢復三峽北線船閘設施性能,提升三峽船閘運行的可靠性和安全性,三峽集團流域管理中心組織開展了本次計劃性停航檢修,2月21日正式啟動,為期45天。
16家單位、800余人參與此次檢修,主要完成了三峽船閘工控系統升級改造,12扇人字門和12扇反弧門檢修,9套油缸更換及液壓、電氣、控制系統檢修,水工建筑物缺陷檢查與處理,閘、閥門零星防腐、人字門局部防腐,閘室及廊道金屬結構檢修,下游靠船墩系船柱修復等檢修內容。

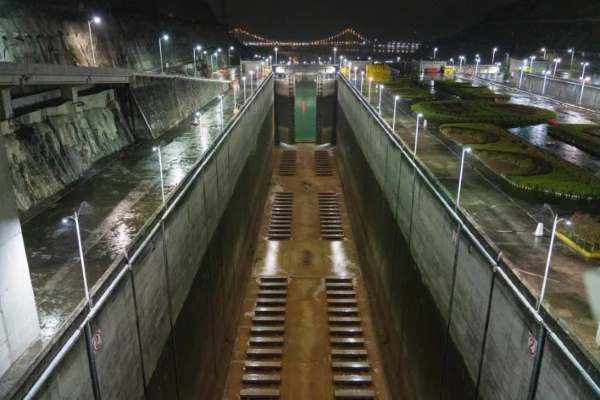

▲ 排干水后的三峽北線船閘二閘室
▲ 三峽北線船閘計劃性停航檢修現場圖
與往次不同的是,此次檢修既要完成人字門、反弧門、輸水廊道等各類常規檢修項目,又要全面完成工控系統升級改造的調試任務,還要同步推進多閘首人字門局部防腐工作,是三峽船閘自2012年開始計劃性停航檢修以來工期最長、任務最重、工序銜接協調難度最大的一次停航檢修。
三峽船閘工控系統是船閘運行的“大腦”,負責人字門、反弧門等重要設備設施的運行操控,檢修人員通過對三峽北線船閘工控系統的升級改造,進一步提升了船閘運行的安全性和可靠性。

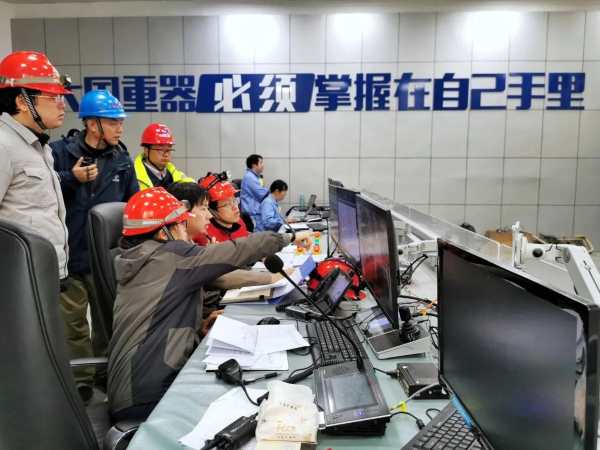

▲ 三峽船閘工控系統聯合調試
人字門防腐是檢修的重要環節。此次人字門防腐是自2012年以來三峽船閘計劃性停航檢修人字門防腐施工中面積最大的一次。然而,開工便遇雨雪、低溫等極端惡劣天氣,針對人字門局部防腐施工工期有限、防腐面積大、施工面多、天氣影響等實際困難,流域管理中心聯合施工單位優化施工設計、改制工裝,第一時間啟動應急方案,采用防雨布封閉整個施工工作面的方式,有效改善了防腐施工條件,安全、優質、按期完成防腐施工。

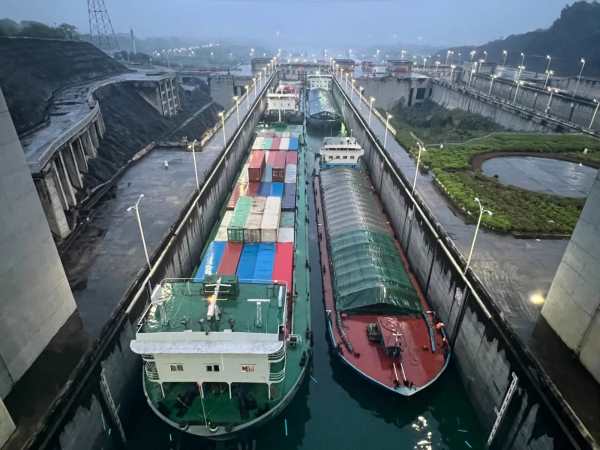

▲ 4月5日晚6時,三峽雙線五級船閘北線船閘恢復通航
船閘檢修期間,在繼續優化部分工裝、工藝的同時,流域管理中心持續提高載人升降車等成套設備的維保水平,輸水廊道斜井段快速修補、人字門防腐施工兩個新工裝,使得施工更安全、更有效率,為檢修工作的順利完成提供堅實技術支撐。
北線船閘停航檢修期間,南線船閘及升船機正常運行,流域管理中心提前組織對南線船閘和升船機開展加強性停航保養,對設備設施進行全面的必要的檢查維修,同時加強運行應急保障措施。檢修期間,三峽南線船閘實行單向通行、定時換向,三峽升船機配合符合通過條件的船舶快速過壩,三峽樞紐航運平穩有序。
引用鏈接:https://mp.weixin.qq.com/s/ilyzXvQ6cAy4VBTBs121ig。上述內容如有違規,請及時聯系我方進行刪除。聯系方式:028-62750576。
